Tăng cường cấp điện cho Hải Phòng qua trạm biến áp 220kV Dương Kinh
Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cho biết, vào lúc 0h05 phút ngày 29/7/2025, đơn vị đã phối hợp đóng điện thành công Dự án Trạm biến áp 220kV Dương Kinh, qua đó giúp tăng cường đảm bảo cung cấp điện cho thành phố Hải Phòng.
Dự án Trạm biến áp 220kV Dương Kinh do EVNNPT làm chủ đầu tư, NPMB thay mặt chủ đầu tư quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành.
Dự án có quy mô xây dựng mới trạm biến áp 220kV, giai đoạn này lắp đặt 01 máy biến áp công suất 250 MVA (AT3), dự phòng vị trí cho 02 máy biến áp; lắp đặt 01 máy biến áp công suất 63MVA (T5), dự phòng vị trí cho 01 máy biến áp (MBA).

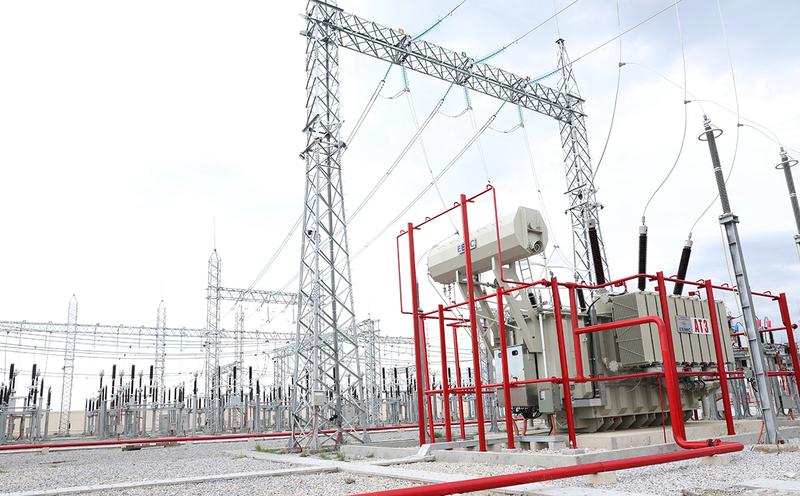

Trạm biến áp 220kV Dương Kinh
Phía 220kV có quy mô 13 ngăn lộ, giai đoạn này lắp đặt thiết bị cho 07 ngăn lộ, dự phòng vị trí cho 6 ngăn lộ. Phía 110kV quy mô 24 ngăn lộ, giai đoạn này lắp đặt thiết bị cho 16 ngăn lộ, dự phòng vị trí cho 8 ngăn lộ.
Hệ thống điều khiển, bảo vệ và đo lường, thông tin liên lạc và SCADA được trang bị phù hợp quy định của Tập đoàn Điện lực Việt Nam (EVN), EVNNPT, tuân thủ quy phạm và các quy định hiện hành. Trang bị hệ thống thiết bị, phương tiện phòng cháy chữa cháy theo các quy định hiện hành và Quy chế phòng cháy chữa cháy trong EVN.
Xây dựng mới 2 đoạn đường dây mạch kép 220kV, tổng chiều dài khoảng 260m từ Trạm biến áp 220kV Dương Kinh đấu nối với đường dây mạch kép 220kV Đồng Hòa - Đình Vũ hiện hữu.
Dự án sau khi hoàn thành đóng điện có ý nghĩa rất quan trọng nhằm đảm bảo cung cấp điện cho các phụ tải của thành phố Hải Phòng; đáp ứng nhu cầu phát triển kinh tế, xã hội của thành phố Hải Phòng và khu vực lân cận. Giảm tải cho các máy biến áp 220/110kV tại các trạm biến áp 220kV hiện hữu khu vực thành phố Hải Phòng và các tỉnh lân cận. Góp phần đảm bảo tiêu chí N-1, nâng cao độ tin cậy, an toàn cung cấp điện cho lưới điện khu vực.
Trước đó, vào ngày 25/7/2025, ông Hoàng Văn Tuyên – Phó Tổng giám đốc EVNNPT, Chủ tịch Hội đồng nghiệm thu cấp chủ đầu tư chủ trì cuộc họp của Hội đồng, các ủy viên hội đồng đã thống nhất đóng điện dự án.
Niềm vui của các cán bộ, kỹ sư EVNNPT thời khắc đóng điện TBA 220kV Dương Kinh
Nâng công suất Trạm biến áp 220kV Tuy Hòa
Trước đó, ngày 28/7/2025, EVNNPT, Ban Quản lý dự án Truyền tải điện (NPTPMB) phối hợp cùng các đơn vị liên quan đóng điện thành công máy biến áp AT2 công suất 250MVA thuộc dự án “Nâng công suất Trạm biến áp 220kV Tuy Hòa từ (2x125MVA) lên (125+250MVA)”.
Dự án được triển khai tại khuôn viên Trạm biến áp 220kV Tuy Hòa, xã Phú Hòa 2, tỉnh Đắk Lắk, do EVNNPT làm chủ đầu tư, NPTPMB thay mặt chủ đầu tư quản lý, điều hành dự án, Công ty Truyền tải điện 3 (PTC3) tiếp nhận vận hành. Sau gần 10 tháng thi công khẩn trương, dự án đã hoàn thành vượt tiến độ so với kế hoạch, bảo đảm chất lượng, kỹ thuật và an toàn lao động.
Dự án có quy mô thay thế máy biến áp AT2 hiện hữu (125MVA) bằng máy biến áp mới công suất 250MVA; lắp mới ngăn xuất tuyến 110kV đi TBA 110kV An Mỹ (E02); mở rộng hệ thống thanh cái và cải tạo đồng bộ các thiết bị phụ trợ phù hợp với công suất MBA nâng cấp. Đồng thời, dự án cũng hoàn thiện hệ thống điều khiển - bảo vệ, hệ thống phun sương PCCC và nâng cấp hạ tầng phục vụ vận hành lâu dài.
Việc hoàn thành đóng điện MBA AT2-250MVA và ngăn lộ 170 sẽ góp phần tăng cường khả năng cấp điện, đáp ứng nhu cầu phụ tải đang tăng cao tại khu vực Nam Trung Bộ, đặc biệt là các tỉnh Phú Yên và lân cận. Dự án còn có ý nghĩa quan trọng trong việc nâng cao độ tin cậy, an toàn và ổn định vận hành lưới điện truyền tải khu vực, tạo điều kiện thuận lợi thu gom nguồn năng lượng tái tạo.

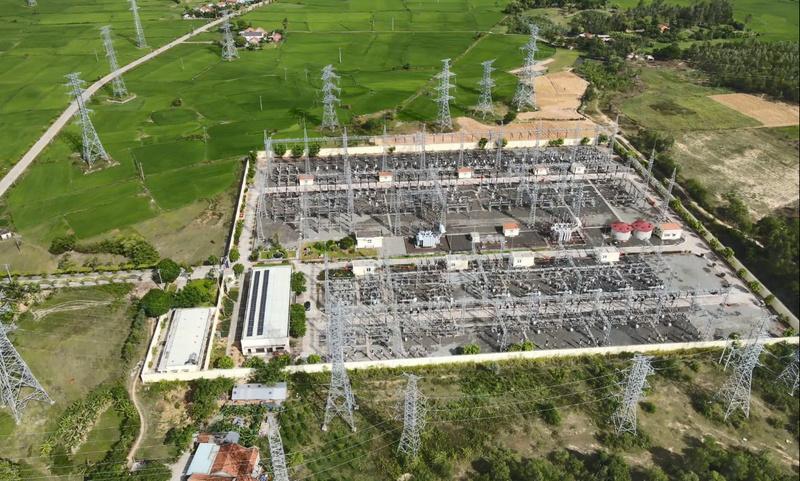

Trạm biến áp 220kV Tuy Hoà
Cả 2 công trình được hoàn thành đúng vào ngày kỷ niệm 96 năm Ngày thành lập Công đoàn Việt Nam (28/7/1929 – 28/7/2025) và chào mừng Đại hội Đại biểu Đảng bộ Tập đoàn EVN lần thứ IV, nhiệm kỳ 2025 – 2030, càng thêm ý nghĩa.
Thành công của các dự án là kết quả của sự chỉ đạo sát sao từ EVNNPT, sự phối hợp chặt chẽ giữa các nhà thầu, đơn vị thi công, tư vấn, giám sát và sự ủng hộ tích cực từ chính quyền địa phương.
